開業ロードマップ・全体チェックリスト

開業前の顧客台帳・カルテフォーマットの準備方法|紙かデジタルか

公開: 2026年7月2日最終更新: 2026年7月28日

サロンの開業準備というと、物件契約・内装・仕入れ・集客に意識が向きがちで、「顧客台帳・カルテのフォーマット」は後回しにされやすい項目です。しかし顧客の記録はオープン初日の1人目の来店から始まります。設計を決めないまま見切り発車すると、数か月後に「項目が足りない」「スタッフごとに書き方がバラバラ」「紙をあとからデジタルに移す作業が膨大」といった問題が一気に噴き出します。

この記事では、顧客台帳とカルテの違いから、業種別に記録すべき項目、紙・Excel・専用システムそれぞれのメリット・デメリット、開業何週間前から準備すべきかの逆算タイムライン、個人情報の扱いで決めておくべきことまで、開業前に手を動かせるレベルで具体的に解説します。

美容室開業 手順 完全ロードマップ

顧客台帳とカルテの違い

まず言葉の整理をしておきます。現場では「台帳」と「カルテ」が同じ意味で使われることも多いですが、開業準備の段階では役割を分けて考えると設計しやすくなります。

  • 顧客台帳: 氏名・連絡先・生年月日・来店履歴・予約状況など、顧客管理の土台となる基本情報を指すことが一般的です。
  • カルテ(施術記録): 施術内容・使用薬剤やデザイン・体質やアレルギー情報・カウンセリング内容など、施術ごとの詳細記録を指すことが一般的です。

小規模なリラクゼーション・整体サロンであれば台帳中心の運用で足りるケースもありますが、美容室・ネイル・まつげ・エステのように薬剤やデザイン、体質確認が必要な業種では、台帳とカルテを一体運用するか、台帳にカルテ的な項目を組み込むかを開業前に決めておく必要があります。どちらの形にするかは業態・客数・スタッフ数によって最適解が変わるため、「まず何を記録する必要があるか」を項目レベルで洗い出すことが最初のステップになります。

顧客台帳・カルテに記録すべき項目一覧

共通で記録しておきたい項目

業種を問わず、開業時点で用意しておきたい基本項目は次の通りです。

  • 氏名(フリガナ)
  • 連絡先(電話番号・メールアドレス)
  • 生年月日
  • 初回来店日
  • 紹介経路(SNS・紹介・広告など)
  • 個人情報の利用目的に関する同意取得欄
  • 来店履歴・担当スタッフ
  • 次回来店予定・メモ欄

同意取得欄は「何のために情報を使うか」を顧客自身が確認できる形にしておくことが望ましく、開業前にフォーマットへ組み込んでおくと後からの追加より手間がかかりません。

業種別に追加すべき項目

業種によって記録すべき専門項目は異なります。以下は代表的な追加項目の目安です。実際に何を記録するかは施術内容や店舗の方針によって調整してください。

業種追加で記録したい項目例留意点
美容室使用薬剤・配合履歴、パッチテスト実施記録、頭皮状態のメモ薬剤アレルギーの有無は繰り返し確認できる形にしておくと安心
ネイルサロンデザイン履歴、施術方法(ジェル/スカルプ等)、持続日数、爪の状態メモ過去デザインの写真管理も検討
まつげサロン(まつげエクステ)使用グルー、持続期間、カウンセリング同意記録まつげエクステの施術は美容師免許を要する業務とされており、施術者の資格・実施体制については開業前に所轄の担当窓口や専門家に確認することが望まれます
エステ・リラク・整体既往歴、体調申告、施術強度の希望、禁忌事項の確認記録体調・既往歴の聴取範囲は業態やメニュー内容によって検討が必要

アレルギーの有無や既往歴、体質に関する情報は、個人情報保護法上の「要配慮個人情報」に該当しうる情報を含む可能性があります。要配慮個人情報は取得や第三者提供について通常の個人情報より厳格な取り扱いが求められる場合があるため、記録項目を確定する前に取り扱い方針を整理し、必要に応じて専門家(弁護士・行政書士等)に確認することをおすすめします。

美容室・ネイル・まつげ・エステの業種別カルテ項目を並べた比較表のイメージ図
美容室・ネイル・まつげ・エステの業種別カルテ項目を並べた比較表のイメージ図

紙の台帳・カルテのメリット/デメリット

開業直後、特に一人サロンや少人数スタートの場合、紙の台帳は依然として現実的な選択肢です。

メリット

  • 初期費用がかからない
  • 操作を覚える必要がなく、その場ですぐ使い始められる
  • 停電や通信障害の影響を受けない
  • 手書きメモの自由度が高い

デメリット

  • 過去の記録を検索するのに時間がかかる
  • 複数スタッフでの共有がしにくい(同時に見られない、持ち運びが必要)
  • 紛失・破損・経年劣化のリスクがある
  • 「誕生日が近い顧客」「3か月来店がない顧客」といった条件抽出が手作業になる
  • 保管スペースが必要になる

紙運用は「まず始めやすい」一方で、顧客数が増えるほど検索性・共有性の弱さが業務の負担として表面化しやすい方式です。

デジタル(Excel・専用システム)のメリット/デメリット

Excel・スプレッドシートでの列構成サンプル

コストをかけずにデジタル化する場合、ExcelやGoogleスプレッドシートは代表的な選択肢です。開業前に決めておきたい列構成の例は次の通りです。

  1. 顧客ID(通し番号)
  2. 氏名・フリガナ
  3. 電話番号
  4. メールアドレス
  5. 生年月日
  6. 初回来店日
  7. 最終来店日
  8. 来店回数
  9. 担当スタッフ
  10. 施術・メニュー履歴
  11. アレルギー・体質メモ
  12. 同意取得状況
  13. 備考欄

この形であれば並び替え・フィルターによる簡易的な抽出は可能ですが、複数人での同時編集や予約システムとの連携、アクセス権限の細かい制御には限界があります。

専用の顧客管理システムの場合

専用システムを使う場合、次のような点がExcelとの違いになります。

メリット

  • 検索・条件抽出(誕生日、休眠客など)が容易
  • 複数スタッフでのリアルタイム共有がしやすい
  • 予約システムと連携し、来店履歴が自動的に蓄積される
  • アクセス権限を役割ごとに設定できる場合がある

デメリット

  • 初期設定・項目のカスタマイズに一定の手間がかかる
  • 月額コストが発生する
  • サービスによって移行のしやすさ・機能範囲に差がある

「Excelで十分か、専用システムに切り替えるべきか」は顧客数・スタッフ数・複数店舗展開の予定によって判断が分かれるため、次の章でも触れる開業前チェックリストを参考に検討してください。

【独自試算】紙からデジタルへの移行、開業後だと何時間かかるか

台帳フォーマットを決めないまま紙で開業し、数か月後にデジタルへ移行しようとすると、想像以上に時間がかかります。

たとえば顧客50人分の紙カルテをExcelへ手入力する場合、1人あたりの項目数や手書き文字の判読しやすさにもよりますが、入力・確認作業に1人あたり5〜10分程度かかると仮定すると、単純計算で250〜500分(4〜8時間強)ほどの作業時間が発生する計算になります。これはあくまで一般的な目安であり、実際の所要時間は項目数や台帳の状態によって大きく変動します。

さらに、この移行作業は多くの場合「営業しながら」行うことになるため、施術の合間や休業日に少しずつ進めることになり、本来の接客・仕込み・広報活動に充てられる時間を圧迫しがちです。開業前にフォーマットを一度決めておけば、この移行コスト自体を丸ごと回避できる可能性があります。

開業何週間前から準備すべきか(逆算タイムライン)

台帳・カルテの準備は、内装や仕入れと並行して進められる作業です。以下は逆算の目安タイムラインです。実際のスケジュールは物件契約日や開業予定日に応じて調整してください。

時期の目安やること
開業60〜30日前台帳・カルテのフォーマット設計、記録すべき項目の決定、紙かデジタルかの方針決定
開業30〜14日前ツール選定(Excelか専用システムか)、同意書・記入ルールの文言確定、試験運用の開始
開業14〜7日前スタッフへの記入ルール共有、実際の記入練習、保管場所・アクセス権限の設定
開業直前〜初日実運用開始、初回来店客からの記録・同意取得を実施

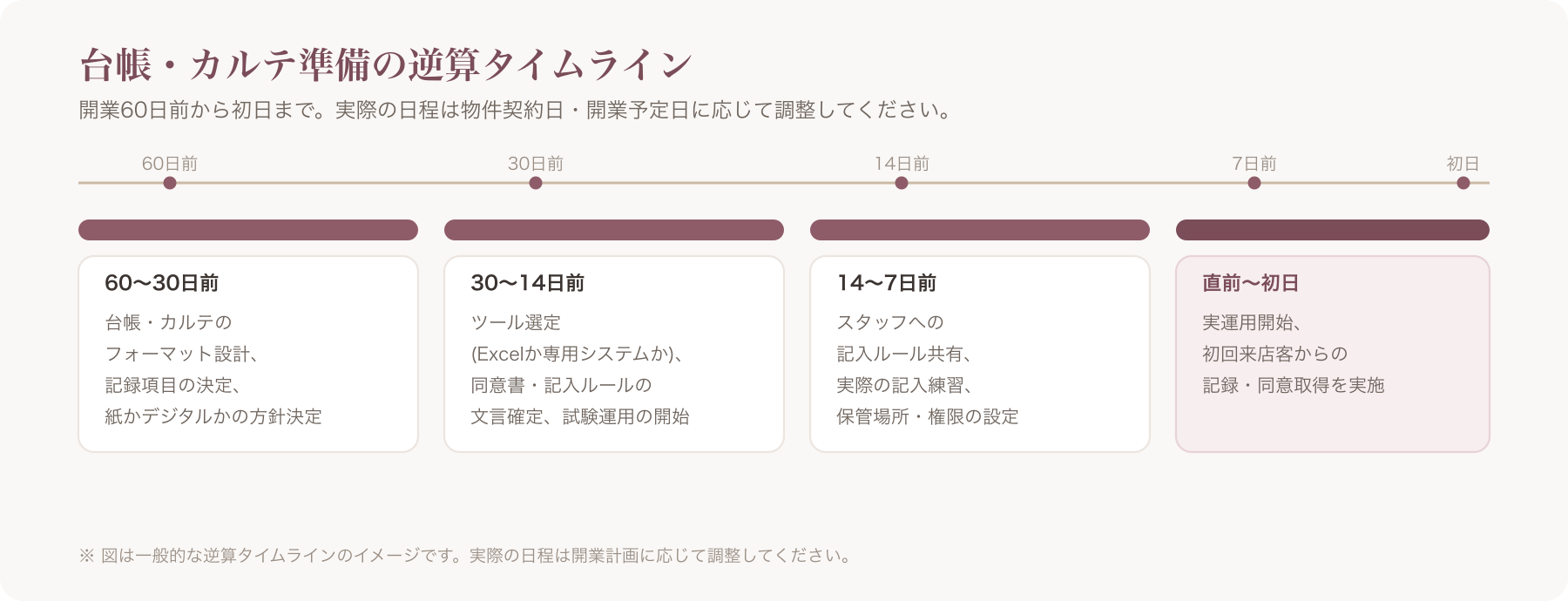

開業60日前から初日までの台帳準備タイムラインを示すガントチャート風の図
開業60日前から初日までの台帳準備タイムラインを示すガントチャート風の図

個人情報の取り扱いで開業前に決めておくこと

顧客台帳・カルテには個人情報、場合によっては要配慮個人情報が含まれます。開業前に方針を固めておきたい主な論点は以下の通りです。

  • 利用目的の明示と同意取得: 何のために顧客情報を使うか(施術記録・予約管理・販促連絡など)を明示し、同意を得る仕組みを用意する
  • 安全管理措置: 紙の場合は施錠保管、デジタルの場合はアクセス権限設定やパスワード管理など、情報漏えいを防ぐ体制を整える
  • 第三者提供の制限: 顧客の同意なく第三者に情報を渡さない運用を徹底する
  • 廃業・退店時のデータ廃棄: 契約終了時や顧客との関係終了時に、どのタイミング・方法で情報を廃棄するかを決めておく

保存期間について、美容業界には医師法上のカルテのような明確な法定保存年数は定められていない、という理解が一般的です。ただし、これは「法定の年数規定がない」という一般的な整理であり、個別のケースや解釈については変わる可能性があるため、保存期間の設定は「一般的な実務目安」にとどめ、最終的には弁護士・行政書士等の専門家に確認することをおすすめします。

個人情報保護法の考え方については、個人情報保護委員会が公表しているガイドライン等が一次情報となります。自店舗の運用が法令に適合しているかどうかは、この記事の内容のみで判断せず、専門家への相談を検討してください。

なお、自宅サロンの場合、特定商取引法上の表示義務との関係で住所を公開することが原則になりますが、防犯・プライバシーの観点から「予約確定後にご案内する」といった運用を採用しているサロンもあります。この扱いが特定商取引法上の表示義務との関係でどこまで許容されるかは個別の状況によって解釈が分かれうるため、対応方針は所轄窓口や専門家に確認することをおすすめします。

紙からデジタルへ:VANNAの顧客台帳機能でできること

ここまで紙・Excel・専用システムそれぞれの特徴を見てきましたが、開業前に「まずは顧客台帳だけでも整えておきたい」という場合の選択肢の一つとして、サロン向けオールインワンSaaSのVANNAを紹介します。

VANNAでは、氏名・連絡先・来店履歴などの基本的な顧客台帳機能は全プランで利用できます。施術内容を記録する電子カルテ機能や、紙・Excelで管理していたデータをまとめて取り込むCSVインポート機能は、Maxプラン以上で利用可能です。

紙やExcelで既に顧客情報を管理している場合、CSVインポートを使えばゼロから手入力し直す手間を減らせる可能性があります。一方で、他社の顧客管理サービスから乗り換える場合の自動移行機能は用意されておらず、CSVで取り込めない形式のデータについては手作業での整形が必要になる点は正直にお伝えしておきます。

顧客台帳と合わせて、来店前のメールリマインド(全プランで利用可能)や、休眠客・誕生日などをきっかけにした自動配信(Maxプラン以上)といった機能も用意されており、台帳に蓄積した情報をリピート施策に活用する流れを組みやすい設計になっています。

料金は次の通りです(月額・税込)。

プラン月額料金(税込)顧客台帳電子カルテ・CSVインポート
Pro¥3,300○–
Max¥5,500○○
Max+¥11,000○○(大容量・多店舗向け機能も追加)

料金・プラン内容は変更される可能性があるため、最新情報は必ず公式料金ページでご確認ください。

現在プレオープン期間中で、2026年7月31日申込分まではトライアル後2か月無料(以降は通常1か月)となっており、トライアル中の解約は無料・縛りなしとされています。この期間限定条件も変更される可能性があるため、最新は公式サイトでご確認ください。

顧客台帳の設計に迷っている場合は、実際の画面を無料トライアルで試してみて、自店舗の運用に合うかどうかを確認してみるのも一つの方法です。詳細・最新の料金条件は公式サイトでご確認ください。

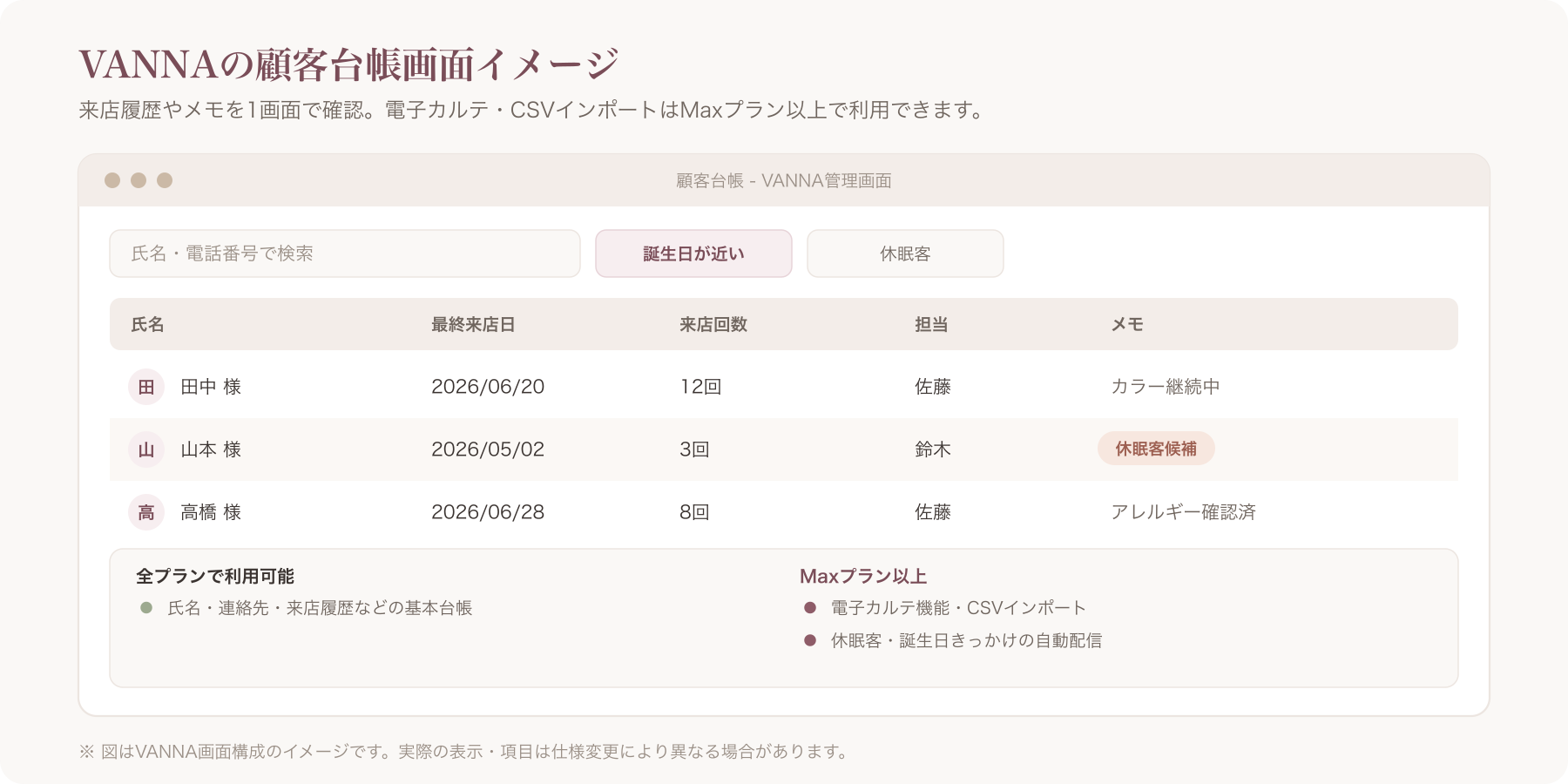

VANNAの顧客台帳画面で来店履歴やメモが一覧表示されているスクリーンショット
VANNAの顧客台帳画面で来店履歴やメモが一覧表示されているスクリーンショット

開業前チェックリスト(台帳・カルテ準備編)

開業前に台帳・カルテ周りで済ませておきたい作業を、順番にチェックできる形でまとめます。

  • 台帳とカルテ、それぞれに何を記録するか項目を洗い出した
  • 業種特有の記録項目(薬剤・デザイン・グルー・既往歴など)を確認した
  • 紙・Excel・専用システムのどれで運用するか方針を決めた
  • 同意取得の文言・タイミングを決めた
  • スタッフ間で記入ルール(略語・粒度など)を統一した
  • 保管場所・アクセス権限(紙は施錠、デジタルは権限設定)を決めた
  • バックアップの方法(紙のコピー、デジタルのデータバックアップ)を決めた
  • 個人情報の廃棄・保存方針について専門家に確認した、または確認予定を立てた

よくある質問(FAQ)

Excelで十分ですか?専用システムに切り替えるタイミングの目安はありますか?

顧客数が少ないうちはExcelでも運用可能なケースが多いですが、一般的には顧客数が一定規模を超えて検索・共有の手間が増えてきたタイミングや、複数スタッフでの同時利用が必要になったタイミングで専用システムへの切り替えを検討するケースが多いようです。具体的な顧客数の目安は業態や運用体制によって異なるため、あくまで一般的な傾向として捉えてください。

カルテに書いてはいけないことはありますか?

施術の効果・効能を断定する表現(「必ず改善する」「痩せる」等)や、医学的な診断に該当しうる記述は避けるべきとされています。薬機法・景品表示法等に関わる可能性があるため、カルテやカウンセリングシートの文言については専門家に確認することをおすすめします。

顧客情報は何年保存すればよいですか?

美容業界には医師法上のカルテのような明確な法定保存年数は定められていない、という理解が一般的ですが、これは一般的な整理であり、最終的な保存期間の設定は専門家(弁護士・行政書士等)に確認することをおすすめします。

個人サロン・一人サロンでも個人情報保護法の対象になりますか?

個人情報保護法は事業規模にかかわらず個人情報を取り扱う事業者を対象とする建て付けになっているとされていますが、詳細な適用関係や自店舗のケースへの当てはめは、個人情報保護委員会の公表資料の確認や専門家への相談を通じて確認することをおすすめします。

紙とデジタルを併用してもよいですか?

併用自体は可能です。たとえば普段の記入は紙で行い、定期的にデジタルへ転記・バックアップする、あるいは基本情報のみデジタルで管理し施術詳細は紙で残す、といった組み合わせも実務上よく見られる方法です。どちらのフォーマットで何を記録するかを開業前に明確にしておくと、運用開始後の混乱を避けやすくなります。

まとめ

顧客台帳・カルテのフォーマットは、開業準備の中では地味に見えても、開業初日から動き出す業務です。項目設計・紙かデジタルかの選択・スタッフ間のルール統一・個人情報の取り扱い方針を開業前に決めておくことで、開業後の記録の質を安定させ、後からの移行作業や項目の作り直しといった負担を避けやすくなります。

台帳の準備が整ったら、次は日々の予約運用やリピート施策など、開業後の実務に関する準備へと進めていくとよいでしょう。同じピラー内の開業準備に関する記事もあわせて参考にしてください。

本記事の個人情報保護法・美容師法等に関する記述は一般的な情報提供を目的としたものであり、個別の法的判断を保証するものではありません。実際の運用にあたっては専門家(弁護士・行政書士・税理士等)や所轄の窓口にご確認ください。
