本文へスキップ
物件・内装・立地

小規模サロンの内装工事スケジュールと開業日までの逆算の立て方

公開: 2026年7月2日最終更新: 2026年8月5日

「内装工事は1〜3ヶ月」——多くの情報でそう説明されますが、実際に開業準備を進めるオーナーが直面するのは「工期」そのものよりも「開業日から逆算したときに、いつまでに何を決め、何を発注し、何を届け出ればよいか」というスケジュール設計の問題です。

工期を「着工日から順算」で考えると、業者都合や資材納期の遅れがそのまま開業日にしわ寄せされます。逆に「開業日を固定して、そこから逆算」で各工程の締切を先に決めておけば、遅延リスクを早期に発見し、対策を打つ余裕が生まれます。

本記事では、

  1. 業態別・工事タイプ別の期間早見表
  2. 開業日から逆算する「D-Day工程表」テンプレート
  3. 内装業者選定〜契約の実務スケジュール
  4. 着工前後に確認すべき法令・届出チェックリスト
  5. 遅延リスクチェックリストと代替プラン
  6. 内装工事と並行して進める予約・集客の準備
  7. 美容室・ネイルサロンの2モデルケース

を、実務で使えるレベルまで具体的に解説します。物件選びや資金計画など開業全体の流れは姉妹記事で解説していますので、本記事は「内装工事×スケジュール」に絞って深掘りします。

サロン開業ロードマップ完全ガイド

サロン内装工事の期間目安(居抜き/スケルトン×業態別早見表)

内装工事の期間は、大きく分けて「居抜き(スケルトンにせず前テナントの設備を活かす)」か「スケルトン(建物の躯体だけの状態から造作する)」かで大きく変わります。

工事タイプ別の期間目安

工事タイプ内容期間目安
居抜き(原状維持・軽微な変更)内装・設備をほぼそのまま使用し、クロスや什器の入替中心2週間〜1ヶ月程度
居抜き(部分改装)レイアウト変更・一部設備更新を伴う1〜2ヶ月程度
スケルトン(フル造作)給排水・電気配線・内装全てを新設2〜4ヶ月程度

これらはあくまで一般的な目安であり、物件の状態・自治体の審査期間・業者の繁忙状況によって大きく前後します。見積もり段階で必ず業者に「自店舗の条件での実工期」を確認してください。

業態別に生じやすい設備差

業態工事で特に確認すべき設備工期への影響
美容室シャンプー台の給排水配管増設、電源容量(ドライヤー・機器)配管工事が入ると工期が延びやすい
ネイル・まつげサロン個室・半個室のパーテーション、換気(除光液・接着剤の臭気対策)給排水変更が少なければ比較的短工期になりやすい
エステベッド周りの給排水・電源、個室数、防音個室数が多いほど工期・コストが増加
リラク・整体換気、水回りの有無(シャワー等は業態により)業態によって設備要件の差が大きい

まつげエクステの施術は美容師法上の資格を必要としない業務ですが、接着剤の臭気対策としての換気設備は施術環境として重要視されることが多く、内装計画に盛り込んでおくとよいでしょう。資格要否の詳細な法的位置づけは専門家・所轄窓口にご確認ください。

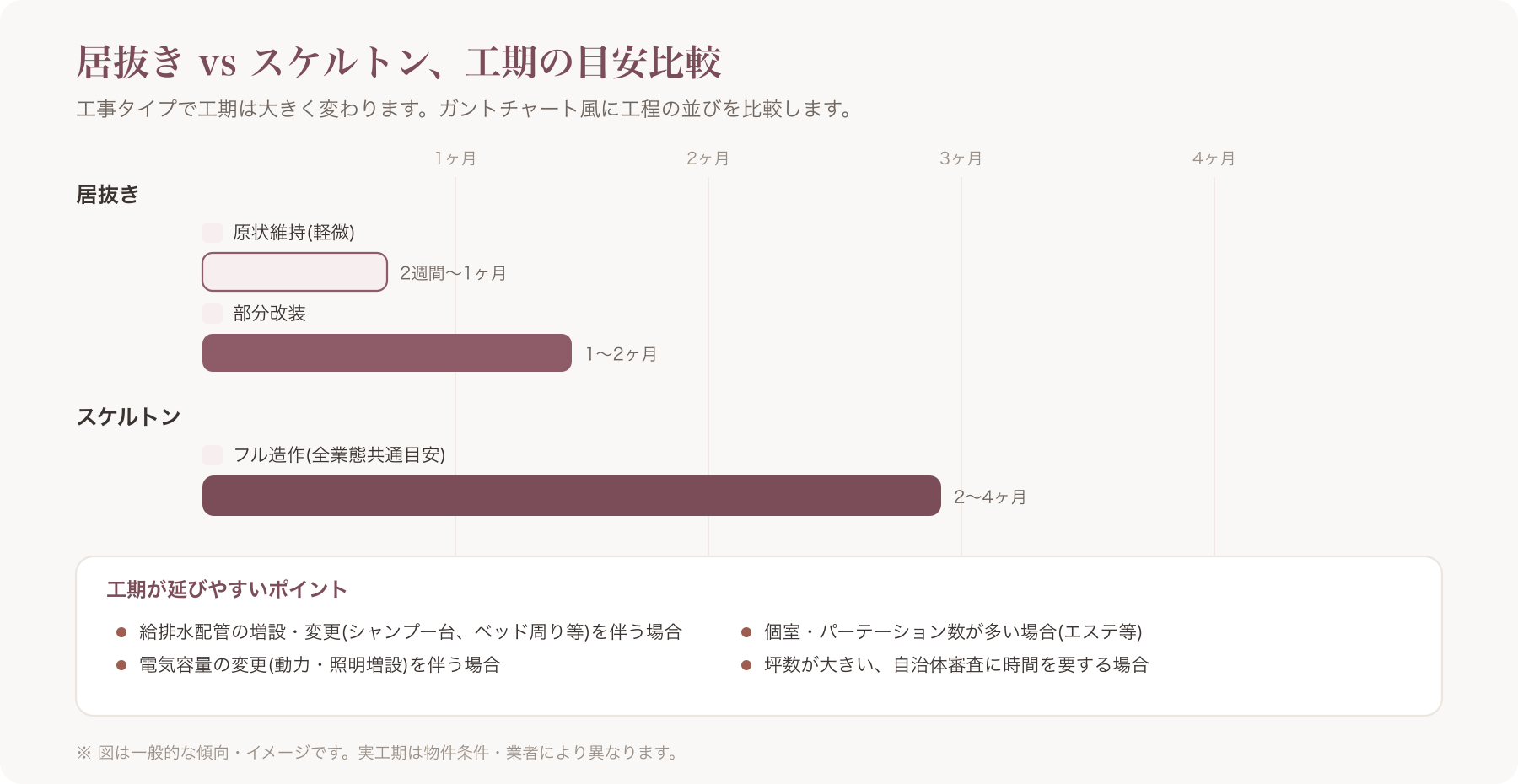

スケルトンと居抜きの工程比較を示すガントチャート風の図
スケルトンと居抜きの工程比較を示すガントチャート風の図

坪数×工事タイプのマトリクス(期間目安)

坪数居抜き(部分改装)スケルトン(フル造作)
10坪未満3週間〜1ヶ月1.5〜2.5ヶ月
10〜20坪1〜1.5ヶ月2〜3ヶ月
20坪以上1.5〜2ヶ月3〜4ヶ月以上

坪単価はどのくらい?(簡易目安・深入りしません)

坪単価は内装のグレード・設備の新設有無・地域によって幅が大きく、居抜きかスケルトンかでも数倍の差が生じることがあります。本記事はスケジュール設計が主眼のため、費用の内訳や坪単価の詳細な相場感については、内装費用・資金計画を扱う別記事や、複数の内装業者からの相見積もりでご確認いただくことをおすすめします。

開業日から逆算する全体スケジュール表(D-Day工程表)

内装工事のスケジュールは「開業日(D-Day)」を先に固定し、そこから逆算して各工程の締切を設定するのが基本です。以下はスケルトン想定の標準的なD-Day工程表テンプレートです。居抜きの場合は各フェーズを圧縮して考えてください。

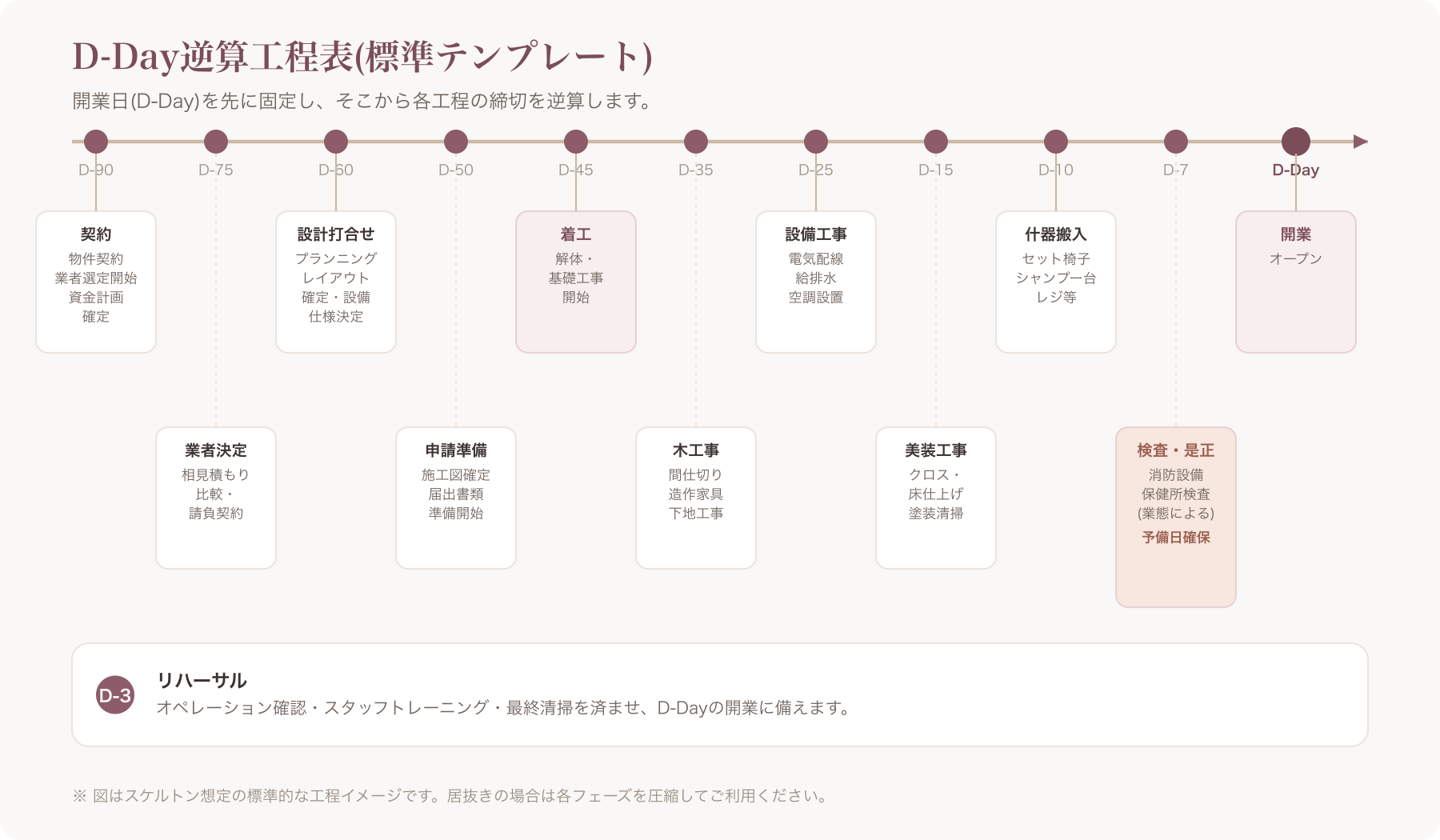

D-Dayを起点にした逆算工程表のタイムライン図(D-90〜D-Day)
D-Dayを起点にした逆算工程表のタイムライン図(D-90〜D-Day)

D-Day逆算工程表(標準テンプレート・スケルトン想定)

タイミングフェーズやること
D-90(開業3ヶ月前)物件契約・業者選定開始賃貸借契約締結、内装業者への見積依頼開始、資金計画確定
D-75業者決定・契約相見積もり比較、内装業者と工事請負契約締結
D-60設計打合せプランニング、レイアウト確定、設備仕様決定
D-50施工図確定・申請準備施工図面確定、必要な届出・申請書類の準備開始
D-45着工解体・基礎工事開始
D-35木工事・造作工事間仕切り、造作家具、下地工事
D-25設備工事電気配線、給排水、空調設備の設置
D-15美装工事クロス・床仕上げ、塗装、クリーニング
D-10什器・備品搬入セット椅子、シャンプー台、レジ、備品類の搬入・設置
D-7検査・是正消防用設備の検査、保健所の施設検査(業態による)、是正対応の予備日
D-3リハーサルオペレーション確認、スタッフトレーニング、最終清掃
D-Day開業オープン

このテンプレートの使い方

  • 予備日を必ず組み込む:検査で是正指摘が入ると再検査が必要になる場合があるため、D-7〜D-Dayの間には最低でも数日の予備日を確保しておくことを強く推奨します。
  • 逆算の起点は「開業日を告知した日」ではなく「開業したい日」:告知は工程が固まってから行う方が、日程変更のリスクを避けられます(告知タイミングは後述のFAQで詳述)。
  • 居抜きの場合:D-90〜D-45相当の期間を圧縮し、D-45(着工)〜D-Dayの流れをそのまま短縮版として使うイメージで調整してください。

内装業者選定〜契約の実務スケジュール

見積依頼から契約までの期間目安

一般的に、複数業者への見積依頼から契約締結まで2〜4週間程度を見込んでおくとよいとされています。ただし繁忙期(引越しシーズンや年度末など)は業者の対応が遅くなる傾向があるため、余裕を持ったスケジュールが望まれます。

相見積もりで確認すべきポイント

  • 工期の明示(着工日・完工予定日が具体的な日付で示されているか)
  • 追加工事が発生した場合の費用・工期への影響の説明があるか
  • 使用する建材・設備のグレードが仕様書に明記されているか
  • 保証・アフターサービスの範囲

契約書に盛り込むべき「工期・遅延時の取り決め」

内装工事請負契約では、工期の明記だけでなく「業者側の事由による遅延が生じた場合の取り扱い(違約金の有無、賃料相当損害の扱い等)」を契約書に盛り込んでおくことが重要だと一般的にいわれています。契約条項の適法性・妥当性については、契約前に弁護士・行政書士等の専門家に確認することをおすすめします。

着工前後に確認すべき法令・届出チェックリスト

内装工事に関連する法令・届出は、業態・自治体・物件の状態によって適用の有無や解釈が異なります。以下は代表的な確認ポイントの一覧であり、適法性の判断や必要書類の確定は必ず所轄の窓口・専門家にご確認ください。本記事の記載は一般的な留意点の紹介であり、法令適合を保証するものではありません。

建築基準法上の用途変更・内装制限の確認

テナントの用途変更や内装の仕様(内装制限の対象になるかどうか)は建築基準法上の論点になり得ます。居抜き物件であっても、前テナントの用途と自店舗の用途が異なる場合や、床面積・構造によっては確認申請が必要になるケースがあるとされています。該当するかどうかは、所轄の建築主事(特定行政庁)・建築士にご確認ください。

消防法上の消防用設備設置・使用開始届

内装工事や用途変更に伴い、消防用設備(誘導灯、消火器、自動火災報知設備等)の設置基準を満たしているか、また工事完了後の「防火対象物使用開始届」等の届出タイミングについて、着工前に所轄の消防署へ確認しておくことが推奨されます。届出の要否・様式・提出期限は自治体・消防本部により運用が異なる場合があるため、所轄消防署の窓口へ直接確認してください。

保健所への開設届・施設検査

美容室・理容室は美容師法(理容師法)上、構造設備基準(洗面設備、消毒設備等)を満たした上で保健所への開設届出・検査が必要とされています。居抜き物件であっても、前テナントの設備が現行基準を満たしているとは限らず、改めて検査が必要になる場合があります。ネイルサロン・まつげサロン・エステ・リラクゼーション等、美容師法の適用外となる業態でも、自治体によっては別の条例・要綱が定められている場合があるため、開業前に所轄保健所へ業態を伝えた上で確認することを強く推奨します。

賃貸借契約上の工事承諾・原状回復条件

内装工事を行う前に、賃貸借契約書で以下を確認しておく必要があります。

  • 工事内容について貸主の事前承諾が必要か、承諾の取得方法
  • 退去時の原状回復義務の範囲(スケルトン戻しか、現状のままでよいか)
  • 工事に伴う近隣・共用部への配慮事項(工事時間帯の制限等)

契約書の解釈や交渉については、不動産会社・貸主との事前協議に加え、必要に応じて弁護士等の専門家にご相談ください。

検査待ち・是正再検査を逆算表に組み込む

上記の届出・検査は、いずれも「申請してすぐ完了する」とは限らず、是正指摘が入れば再検査が必要になる場合があります。前章のD-Day工程表で「D-7〜D-3」に予備日を確保しているのは、こうした検査待ち・是正対応のリスクに備えるためです。開業日が固定されているイベント(内覧会、広告出稿等)がある場合は特に、検査関連の予備日を多めに確保しておくことをおすすめします。

開業日に間に合わせるための遅延リスクチェックリスト

内装工事の遅延は、施工そのものよりも「周辺要因」で起きることが少なくありません。以下のチェックリストで事前にリスクを洗い出しておきましょう。

遅延リスク10項目チェックリスト

  • 資材(建材・タイル・造作材)の納期が確定しているか、輸入品など納期変動リスクのある資材はないか
  • 什器・設備(セット椅子、シャンプー台、ネイルテーブル等)の発注〜納品リードタイムを確認したか
  • 電気容量の変更(動力・照明増設)が必要な場合、電力会社への申請期間を見込んでいるか
  • 給排水管の変更工事が必要な場合、配管工事の追加日数を見込んでいるか
  • 消防用設備の設置・検査スケジュールを消防署と事前調整したか
  • 保健所の検査日程を事前に押さえているか(業態による)
  • 追加工事(解体後に判明する不具合等)が発生した場合の予備予算・予備日を確保しているか
  • 近隣店舗・住民への工事説明・調整を行ったか(騒音・振動によるトラブル回避)
  • 繁忙期(引越しシーズン・年度末等)による職人不足・業者スケジュールの遅延リスクを考慮したか
  • 天候(雨天・台風シーズン等)による外部工事への影響を考慮したか

遅延しそうなときの代替プラン

工事が予定より遅れそうな場合、いきなり開業日を延期するのではなく、以下のような代替プランも検討できます。

  • プレオープン(仮オープン):一部メニューやスペースのみで先行営業し、全面開業は後日に設定する
  • オープン日の告知タイミングを遅らせる:工程が固まる(目安として着工〜設備工事完了のめど が立つ)まで、正式な開業日の対外告知を控える
  • 予約受付だけ先行開始:内装完成前でも、ネット上での予約受付・仮予約の案内だけを先に始めておく(詳細は次章)

内装工事と並行して進めるVANNA活用ステップ

内装工事のスケジュールと並行して、実は「予約・集客の仕組み」は工事完了を待たずに準備を進められます。VANNAはこの「並走準備」に向いている機能を備えています。

ノーコードHPを工事期間中に先行制作し、独自ドメインで当日公開

VANNAはノーコードでホームページを作成でき、独自ドメインでの当日公開に対応しています。内装工事が進行中の段階からHPの原稿・写真・メニュー構成を準備しておき、開業日にあわせて公開する、という並走運用が可能です。

候補日予約で内装完成前から仮予約受付を開始

候補日予約は全プランで利用できる機能で、内装完成前・正式なオープン日が確定する前の段階から「候補日での仮予約受付」を始めることができます。開業日が確定した時点で、正式な予約枠への移行を案内する、という運用がしやすくなっています。

24時間ネット予約(時間枠・指名予約・所要時間からの空き枠自動計算、ダブルブッキング防止)はMaxプラン以上の機能です。

来店前メールリマインドで初回予約の無断キャンセル対策

来店前メールリマインドは全プランで利用でき、開業初期に発生しやすい初回予約の無断キャンセル対策として活用できます。

料金プラン(参考・最新は公式でご確認ください)

プラン月額(税込)主な機能
Pro¥3,300ノーコードHP、候補日予約、来店前メールリマインド、顧客台帳(基本機能)
Max¥5,500Proの機能に加え、24時間ネット予約、電子カルテ・CSVインポート、通販/物販EC、自動販促配信・ポイント会員、LINE連携、口コミ依頼自動化、経営ダッシュボード・独自ドメイン等
Max+¥11,000Maxの機能に加え、大容量/多店舗向け機能等

初期費用は0円、予約・販売に対するVANNA側の手数料は0円です。事前決済/デポジット機能(Stripe接続、Max以上)を利用する場合、売上は店舗名義のStripe口座へ直接入金される仕組みで、VANNAが仲介手数料を取ることはありません。決済代行会社(Stripe)側の決済手数料は店舗負担となり、別途発生します。料金・機能の詳細は変更される可能性があるため、必ず公式サイトの最新情報をご確認ください。

現在プレオープン期間中で、2026年7月31日申込分までは通常1ヶ月のところ2ヶ月無料となる案内があります(以降は通常1ヶ月無料)。トライアル中の解約は無料で縛りもありません。この期間限定条件は変更される可能性があるため、必ず公式料金ページで最新情報をご確認ください。

正直な開示:VANNAの弱み

内装工事と並走して準備を進める上で知っておきたい点として、VANNAは申込時にクレジットカード登録が必要です。サポートはメール中心で電話サポートはありません。他社の予約システム等からの自動移行機能はなく、CSVインポートによる手作業の移行が発生します。SMS通知には対応しておらず、LINE連携はMaxプラン以上での提供となります。これらの条件も含めて、契約前に公式サイトでご確認いただくことをおすすめします。

工事中の店舗前に「プレオープン告知」の張り紙とスマホ予約画面を掲示したイメージ
工事中の店舗前に「プレオープン告知」の張り紙とスマホ予約画面を掲示したイメージ

逆算スケジュールの具体例(モデルケース)

モデルケース1:美容室(20坪・スケルトン)

シャンプー台の給排水・電源増設を伴うフル造作を想定した簡易版D-Day表です。

タイミングやること
D-100物件契約、内装業者への見積依頼開始
D-80業者決定・契約、設計打合せ開始
D-60施工図確定(シャンプー台配管位置含む)、消防署・保健所への事前相談
D-55着工(解体・給排水配管工事)
D-40木工事・電気工事
D-20美装工事・什器(セット椅子、シャンプー台)搬入
D-10消防用設備検査、保健所の施設検査
D-5是正対応予備日、リハーサル
D-Day開業

モデルケース2:ネイルサロン(居抜き・部分改装)

給排水変更を伴わず、レイアウト変更と内装仕上げが中心の簡易版D-Day表です。

タイミングやること
D-45物件契約、内装業者への見積依頼
D-35業者決定・契約、レイアウト確定
D-25着工(パーテーション設置、換気設備確認)
D-15美装工事(クロス・床)
D-8什器(ネイルテーブル、チェア)搬入
D-3最終清掃・リハーサル
D-Day開業

美容師法上の資格を要しないネイル・まつげ業態は保健所の許認可対象外となる場合が多いとされていますが、自治体条例等で別の規制がある可能性もあるため、開業前に所轄保健所へ確認しておくと安心です。

まとめ:D-Day工程表を「今すぐ」作ってみる

内装工事のスケジュール管理で最も重要なのは、「工期の目安を知る」ことよりも「開業日から逆算して各工程の締切を先に固定する」ことです。

  1. まず開業したい日(D-Day)を決める
  2. 本記事のD-Day工程表テンプレートに、自店舗の業態・工事タイプを当てはめる
  3. 検査・是正の予備日を必ず確保する
  4. 法令・届出は所轄窓口・専門家に個別確認する
  5. 内装工事と並行して、HP・予約受付の準備を進める

この5ステップを押さえておけば、「工事は終わったが予約の受け皿がない」「検査が通らず開業日を延期」といった典型的な失敗を避けやすくなります。

よくある質問(FAQ)

内装工事中でも予約受付は始められますか?

はい、候補日予約のような仮予約の仕組みを使えば、内装完成前から予約受付を始めることは可能です。ただし正式な開業日・住所・アクセス情報は確定してから告知する方が、来店者に混乱を与えにくいでしょう。

開業日を先に告知してもよいですか?

工程が確定してから告知する方が、日程変更によるお客様への案内修正の手間を避けられます。特にスケルトン工事は検査待ちで延びる可能性があるため、D-14〜D-7の検査結果が出てから正式告知するという判断も一つの考え方です。

工期が遅れたら賃料はどうなりますか?

契約形態によって異なり、一般的には契約で定めたフリーレント期間の扱いや、遅延の原因(貸主都合か施工業者都合か)によって取り扱いが分かれるとされています。契約書の該当条項を確認し、不明な点は貸主・不動産会社、必要に応じて弁護士等の専門家にご相談ください。

居抜きでも保健所の検査は必要ですか?

美容室の場合、前テナントが同業種であっても、現行の構造設備基準を満たしているかは改めて確認・検査が必要になる場合があります。ネイル・まつげ・エステ等、美容師法の適用対象外となる業態でも、自治体条例等により確認が必要なケースもあるため、開業前に所轄保健所へ相談することをおすすめします。

まつげエクステの施術に美容師資格は必要ですか?

まつげエクステンションの施術は美容師法上の美容師資格を必要としない業務とされています。ただし、接着剤の使用に伴う換気環境の整備や、自治体ごとの条例・ガイドラインの有無については解釈が分かれる場合があるため、開業前に所轄窓口・専門家に確認することをおすすめします。

本記事の内容は一般的な目安・留意点の紹介であり、法令適合や個別の工期・費用を保証するものではありません。実際の判断にあたっては、所轄の自治体窓口(建築主事、消防署、保健所等)および弁護士・行政書士・税理士等の専門家に個別にご確認ください。VANNAの料金・機能・キャンペーン条件は変更される可能性があるため、最新情報は必ず公式サイト(料金ページ、機能ページ )でご確認ください。
