内装工事が開業日に間に合わない|遅れが分かったときの手
公開: 2026年7月29日最終更新: 2026年8月7日
Summary
サロンの内装工事が遅れて開業日に間に合わない場合の対処を整理します。週1回の進捗確認と工程表の使い方、遅れが分かったときに聞く三点、原因が業者側かこちら側かの切り分け、開業日を延ばす場合の順番、届出の検査への影響、補償を求める範囲を扱います。
開業の3週間前に、「あと2週間ほど延びます」と言われました。チラシは配り終え、予約も入り始めていました。
工事の遅れは、店だけでは止められません。ただし、被害を小さくする手は残っています。

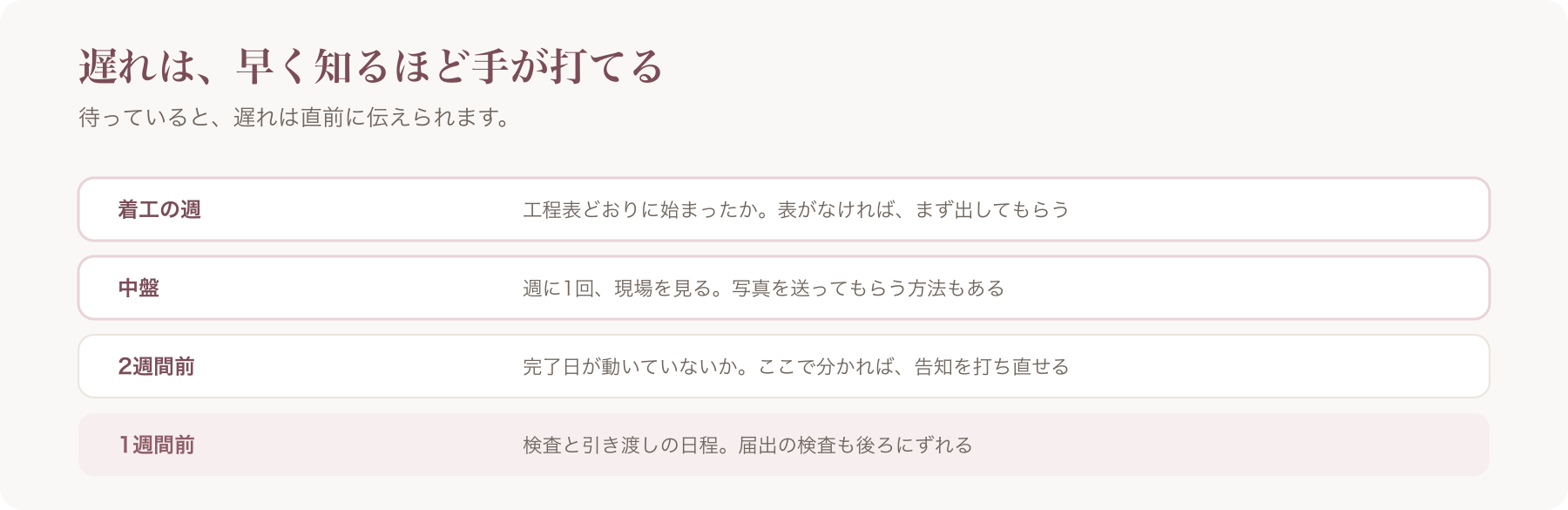

遅れは、早く知るほど手が打てる
まず、この前提です。前日に知らされると何もできませんが、2週間前なら告知を打ち直せます。だからこそ、進捗を自分から確認してください。待っていると、遅れは直前に伝えられます。
週に1回、進捗を確認する
予防の方法です。工事が始まったら、週に1回、状況を聞いてください。現場を見に行くのが最も確実ですが、写真を送ってもらう方法もあります。いずれにせよ見ていないと、遅れに気づけません。
| 時期 | 確認すること |
|---|---|
| 着工の週 | 工程表どおりに始まったか |
| 中盤 | 遅れが出ていないか |
| 2週間前 | 完了日が動いていないか |
| 1週間前 | 検査と引き渡しの日程 |

工程表をもらう
判断の基準です。契約の時点で、工程表をもらってください。いつ何をするかが書かれているので、その表と実際の進み方を比べられます。工程表がないと、遅れているかも分かりません。

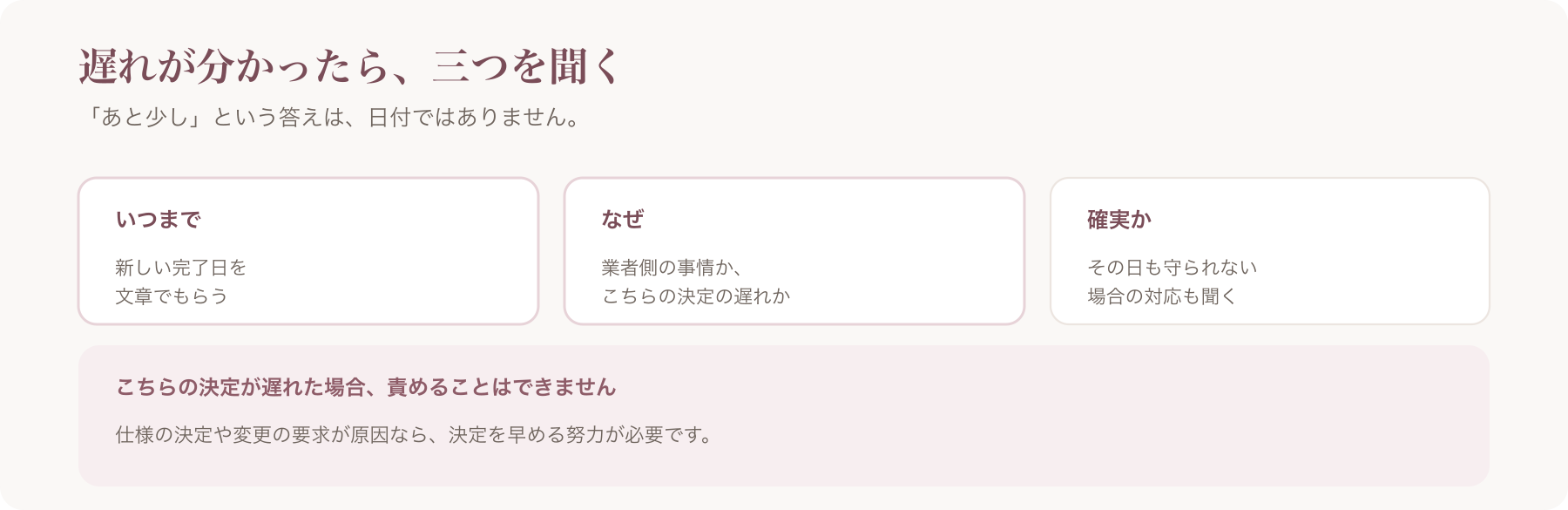

遅れが分かったらすぐ聞く
三つを、確認してください。いつまで延びるのか。なぜ延びたのか。確実に、その日に終わるのか。「あと少し」という答えは、日付ではありません。
新しい日付は口頭で受け取らず、文章で送ってもらってください。その日も守られない場合の対応も、あわせて聞いておきます。書面があると、次の交渉ができるためです。
なお、連絡そのものが取れなくなった場合は別の動きが要ります。手順は工事の途中で業者と連絡が取れないで扱っています。
遅れの理由を分ける
理由によって、対応が変わります。材料が届かない、職人が確保できない。これは、業者側の事情です。こちらの決定が遅れた、変更を求めた。これは、こちら側の事情になります。
こちら側に原因がある場合は、正直に認めてください。仕様の決定が遅れれば、工事も遅れます。変更を求めた場合も、同じです。その場合は遅れを責めることができないので、決定を早める努力が必要になります。
開業日を動かす判断
早く、決めてください。工事が間に合わない場合、開業日を延ばす判断があります。延ばすなら、できるだけ早く決めます。直前に延ばすと、告知のやり直しが間に合いません。

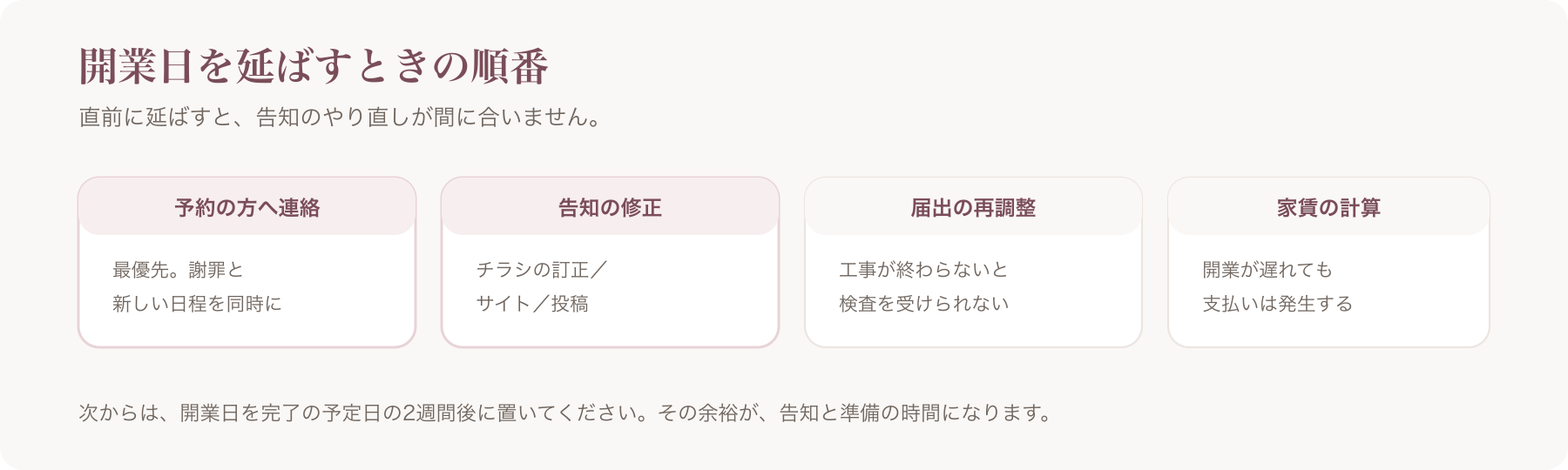

延ばす場合にやること
順番があります。すでに予約を受けている方に、連絡する。告知を、修正する。配ったチラシの訂正を、出す。サイトと投稿を、更新する。
この中では、予約の方への連絡が最優先です。すでに予約が入っている場合、謝罪と新しい日程の案内をあわせて伝えてください。放置すると、来店されて困ることになります。
部分的に開けるか判断する
これも、一つの選択です。すべてが終わっていなくても、一部で営業できる場合があります。ただし、安全に問題がなく必要な届出が済んでいることが条件になります。保健所への届出が済んでいない場合は、営業できません。
届出の日程も、見落とされます。美容所としての届出には検査が必要で、工事が終わらないと検査を受けられません。つまり、検査の日程も後ろにずれることになります。考え方は、サロン開業で消防署に出す届出で整理しています。
家賃は発生し続ける
現実の負担です。工事が遅れても、物件の家賃は発生し続けます。開業が遅れた分、収入がないまま支払うことになるためです。この金額を、計算してください。
材料の発注の時期を聞く
ここが、遅れの主な原因になります。材料が届かないことで、工事が止まる場合があるためです。いつ発注したかを、聞いてください。着工の直前に発注していると、遅れやすくなります。取り寄せに時間がかかるものは、早く決めておいてください。
自分でできる対策も、あります。色、材質、設備の型番。これらの決定が遅れると、そこで工事が止まります。決められるものは、着工の前に決めてください。迷っている項目を、一覧にしておきます。
職人の確保を確認する
ここは、見えない部分です。工事には、複数の職種が関わります。電気、水道、大工、内装。一つでも確保できないと、そこで止まってしまいます。「職人は押さえてありますか」と、聞いてください。
他の現場と重なっている場合も、原因になります。同じ業者が複数の現場を抱えていると、自分の現場が後回しになることがあるためです。契約の前に、抱えている件数を聞く方法もあります。
天候による遅れ
これは、避けられない要因です。外の工事がある場合、天候で遅れます。看板の設置や、外壁の工事。その分の余裕を、工程に見込んでおいてください。
検査で不合格になる場合も、さらに遅れます。消防や保健所の検査で指摘を受けると、直してから再検査になるためです。その日数も、見込んでください。
補償を求められるか
これには、条件があります。契約書に、遅れた場合の定めがあるかどうかです。書かれている場合はそれに従い、書かれていない場合は交渉になります。ただし、認められる範囲は限られる場合があります。
求める内容も、現実的にしてください。工事費の減額。追加の費用の免除。家賃の一部の負担。どれを求めるかを決めてから、交渉に入ってください。
仕入れと採用への影響
遅れは、工事以外にも波及します。薬剤や消耗品を開業日に合わせて発注している場合、その納品日を動かしてください。スタッフを雇っている場合は給与が発生するため、出勤の日程も調整することになります。
研修の期間に充てる
遅れた時間の使い方です。工事を待つ間は、準備に充てられます。メニューの練習、接客の手順、道具の確認。サイトの内容を作り込む時間にも、なるでしょう。止まっている時間を、無駄にしないでください。
融資の返済が始まる場合
資金の確認です。借入をしている場合、返済の開始時期が決まっています。開業が遅れても、返済だけは予定どおり始まります。手元の資金が持つかを、計算してください。不足する場合は、早めに相談してください。
遅れを前提に予定を組む
次からの備えです。工事は、遅れることがあります。だからこそ開業日を、完了の予定日の2週間後に置いてください。その余裕が、告知と準備の時間になります。進め方は、小規模サロンの内装工事スケジュールで整理しています。
告知の時期も、遅らせてください。工事が終わる目処が立つまで、大きな告知をしないことです。チラシを刷る前に完了を確認しておけば、刷り直しの費用がかかりません。
予約の受付を段階的に開ける
これも、被害を小さくします。開業日が確定するまでは、予約を受けないでください。確定してから、受付を開始します。開業の前に告知だけを出す方法は、プレオープン期間中に予約ページだけ先行公開する方法で整理しています。
遅れた分の費用を記録する
交渉する場合も、しない場合も、記録は残してください。何日遅れて、その間にいくら失ったか。
書き出すのは、家賃、共益費、水道光熱の基本料金、スタッフの給与、借入の利息。それに、受けられなかった予約の件数を掛けた売上の見込みです。この合計が、遅れによる損失です。交渉するなら、この数字が根拠になります。交渉しない場合も、次に工事を頼むときの判断材料になります。感覚ではなく、金額で覚えておいてください。
VANNAでできること
VANNAでは、サイトを公開したまま、予約の受付だけを止めることができます。開業日が確定してから、予約を開ける運用ができます。日付の変更も、管理画面から反映できます。カレンダー予約はMaxプランの機能で、来店前のメールリマインドは全プランで使えます。
工事の進捗を管理したり、遅れを補償したりする機能はありません。工事の管理は、別に行うことになります。この点は把握しておいてください。
料金はPro月額3,300円、Max月額5,500円、Max+月額11,000円で、いずれも税込です。初期費用は0円、予約や販売に対するVANNA側の手数料も0円です。現在はプレオープン期間として、2026年7月31日までの申し込みで2か月無料、以降の申し込みは1か月無料です。条件は変更される場合があるため、最新の内容はVANNA公式 料金でご確認ください。
今日やる一つ
工事が進行中なら、今週の進捗を聞いてください。工程表と比べて、遅れていないかを確認します。早く知るほど、打てる手が増えます。
よくある質問
なぜ早く知る必要がありますか
前日に知らされると、何もできません。2週間前なら、告知を打ち直せます。
どのくらいの頻度で確認しますか
週に1回です。現場を見に行くのが最も確実で、写真を送ってもらう方法もあります。
工程表はもらいますか
契約の時点でもらってください。いつ何をするかが書かれており、実際の進み方と比べられます。
遅れが分かったら何を聞きますか
いつまで延びるのか、なぜ延びたのか、確実にその日に終わるのか。「あと少し」は日付ではありません。
新しい日程は口頭でよいですか
文章で送ってもらってください。その日も守られない場合の対応も、聞いてください。
遅れの理由は分けますか
材料や職人の確保は業者側の事情、決定の遅れや変更の要求はこちら側の事情です。対応が変わります。
こちらに原因がある場合は
遅れを責めることはできません。決定を早める努力が必要になります。
開業日は延ばしますか
間に合わない場合、早く決めてください。直前に延ばすと、告知のやり直しが間に合いません。
延ばす場合は何をしますか
予約の方に連絡し、告知を修正し、配ったチラシの訂正を出し、サイトと投稿を更新してください。
予約の方への連絡は
最優先です。謝罪と新しい日程の案内をあわせて伝えてください。放置すると、来店されて困ります。
一部だけ開けられますか
安全に問題がなく、必要な届出が済んでいることが条件です。届出が済んでいない場合、営業できません。
届出への影響は
工事が終わらないと検査を受けられません。検査の日程も、後ろにずれます。
家賃はどうなりますか
工事が遅れても発生します。開業が遅れた分、収入がないまま支払うことになります。
材料の発注はいつですか
着工の直前だと、遅れやすくなります。いつ発注したかを聞き、取り寄せに時間がかかるものは早く決めてください。
自分でできる対策は
色、材質、設備の型番。決められるものは着工の前に決めてください。迷っている項目を一覧にしてください。
職人の確保は確認しますか
電気、水道、大工、内装。一つでも確保できないと止まります。「職人は押さえてありますか」と聞いてください。
他の現場と重なりませんか
同じ業者が複数の現場を抱えていると、後回しになる場合があります。契約の前に、件数を聞く方法もあります。
天候の影響は
外の工事がある場合、遅れます。看板の設置や外壁の工事。その分の余裕を工程に見込んでください。
検査で指摘されたら
直してから再検査になります。その日数も見込んでください。
補償を求められますか
契約書に遅れた場合の定めがあるか確認してください。書かれていない場合、交渉になり、認められる範囲は限られる場合があります。
何を求めますか
工事費の減額、追加費用の免除、家賃の一部の負担。どれを求めるかを決めてから交渉してください。
仕入れや採用への影響は
薬剤や消耗品の納品日を動かしてください。スタッフを雇っている場合、給与が発生し、出勤の日程も調整することになります。
待つ間は何をしますか
メニューの練習、接客の手順、道具の確認。サイトの内容を作り込む時間にもなります。止まっている時間を、無駄にしないでください。
融資の返済はどうなりますか
開業が遅れても、返済は始まります。手元の資金が持つかを計算し、不足する場合は早めに相談してください。
次からの備えは
開業日を、完了の予定日の2週間後に置いてください。その余裕が、告知と準備の時間になります。
告知はいつ出しますか
工事が終わる目処が立つまで、大きな告知をしないでください。チラシを刷る前に、完了を確認してください。
予約はいつ開けますか
開業日が確定してからです。確定するまで、受けないでください。
今日は何をしますか
工事が進行中なら、今週の進捗を聞いてください。工程表と比べて、遅れていないかを確認してください。
遅れによる損失はどう計算しますか
家賃、共益費、水道光熱の基本料金、スタッフの給与、借入の利息。それに、受けられなかった予約の件数を掛けた売上の見込み。この合計が損失です。
記録は交渉しない場合も残しますか
残してください。次に工事を頼むときの判断材料になります。感覚ではなく、金額で覚えておいてください。
出典
本記事は2026年7月時点の一般的な情報の整理です。遅延に関する責任と補償の範囲は、個別の契約書と事情によって決まります。届出と検査の要件は自治体によって異なります。判断に迷う場合は、専門家や所管の窓口にご確認ください。VANNAの料金・機能・キャンペーン条件は変更される場合があります。
